首页  专利技术  其他产品的制造及其应用技术

一种水面清洁装置的制作方法

2025-06-07 11:20:02 653次浏览
一种水面清洁装置的制造方法

本发明涉及一种水面清洁装置,属于环保机械领域。



背景技术:

在当今社会中,河水的污染日益恶化,除了一些化学污染,还有很大的一部分是城市垃圾,一些游人不自觉,常常将东西乱扔至河里,形成垃圾,当然也有树叶等飘入河里,影响了环境,垃圾在地面可以很容易清扫,较简单,但河里离岸远的垃圾只能人乘船去打捞,离岸近的垃圾也必须人员用打捞装置去打捞,这样产生一定量的劳动力输出,而且清理效率不高。



技术实现要素:

为了解决上述技术问题,本发明提供一种水面清洁装置,该水面清洁装置有效的解决了河里离岸远的垃圾需要乘船出去打捞的问题,同时减少了劳动力的输出,有效的提高了清理垃圾的效率。

本发明的技术方案如下:

一种水面清洁装置,包括浮游气囊以及收集装置;所述浮游气囊上设置有出气短管以及进气短管;所述出气短管和进气短管上均设置有电磁阀;所述进气短管与一充气装置连通;所述收集装置包括方网状的收集槽;所述收集槽下端面与浮游气囊固定连接;所述收集槽的侧壁四周均设置有第一液压装置;所述第一液压装置包括第一液压缸;所述第一液压缸的液压杆穿过收集槽的侧壁连接有一伸缩板;所述伸缩板与收集槽的侧壁平行。

其中,所述伸缩板包括主板以及套设于主板内的两块次板;所述主板内设置有电机;所述电机的轴连接有齿轮;所述次板上端设置有齿条;所述齿轮与齿条啮合。

其中,所述收集槽一侧壁还设置有第二液压装置;所述第二液压装置包括第二液压缸;所述第二液压缸的液压杆沿水平方向连接有一压紧板;所述第二液压缸的液压杆靠近压紧板一侧设置有第一弹性挡板;所述压紧板与收集槽的侧壁平行;一方板一侧穿过收集槽侧壁将收集槽分成上槽和下收容槽,另一侧连接有一弹性件;所述下收容槽内壁设置有密封板,使收容槽与方板闭合时形成密闭空间;所述弹性件一端固定连接于一收纳盒连接;所述收纳盒罩住位于收集槽外部的部分述方板;所述方板另一侧上表面设置有第二弹性挡板;所述第一弹性挡板下端与第二弹性挡板上端部分重合。

其中,所述收容槽一侧设置有取料口。

其中,所述水面清洁装置还包括用于控制电磁阀、以及电机启停的控制器。

本发明具有如下有益效果:

1、本发明一种水面清洁装置,该水面清洁装置有效的解决了河里离岸远的垃圾需要乘船出去打捞,同时减少了劳动力的输出,有效的提高了清理垃圾的效率。

2、本发明一种水面清洁装置,通过收集槽与伸缩板的配合设置,有效的提高了大面积清扫垃圾的效率。

3、本发明一种水面清洁装置,通过设置压紧板,有效的减小了垃圾的占地面积,提供了收集槽的空间利用率。

4、本发明一种水面清洁装置,方板上方的第二弹性挡板与第二液压缸的液压杆的第一弹性挡板配合设置,有效的防止已收集的垃圾部分流失,导致需要多次收集垃圾的问题。

附图说明

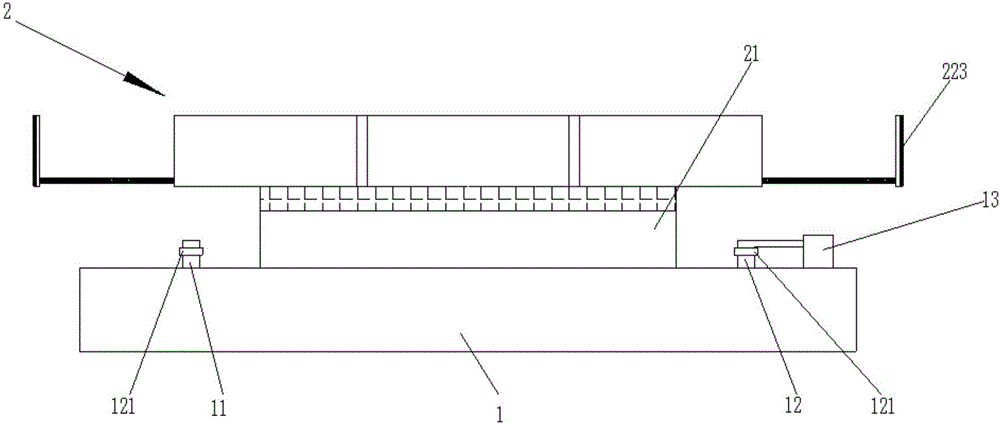

图1为本发明一种水面清洁装置的主视图;

图2为本发明一种水面清洁装置的俯视图;

图3为本发明一种水面清洁装置的伸缩板的内部结构示意图;

图4为本发明一种水面清洁装置的收集槽的侧面结构示意图。

图中附图标记表示为:

1-浮游气囊、11-出气短管、12-进气短管、121-电磁阀、13-充气装置、2-收集装置、21-收集槽、22-第一液压装置、221-第一液压缸、223-伸缩板、3-第二液压装置、31-第二液压缸、33-压紧板、34-第一弹性挡板、35-第二弹性挡板、4-主板、41-次板、42-电机、43-齿轮、44-齿条、5-方板、51-上槽、52-下收容槽、53-弹性件、54-收纳盒。

具体实施方式

下面结合附图和具体实施例来对本发明进行详细的说明。

参见图1和图2,一种水面清洁装置,包括浮游气囊1以及收集装置2;所述浮游气囊1上设置有出气短管11以及进气短管12;所述出气短管11和进气短管12上均设置有电磁阀121;所述进气短管12与一充气装置13连通;所述收集装置2包括方网状的收集槽21;所述收集槽21下端面与浮游气囊1固定连接;所述收集槽21的侧壁四周均设置有第一液压装置22;所述第一液压装置22包括第一液压缸221;所述第一液压缸221的液压杆穿过收集槽21的侧壁连接有一伸缩板223;所述伸缩板223与收集槽21的侧壁平行。

参见图,3,所述伸缩板223包括主板4以及套设于主板4内的两块次板41;所述主板4内设置有电机42;所述电机42的轴连接有齿轮43;所述次板41上端设置有齿条44;所述齿轮43与齿条44啮合,所述电机42驱动主板4两侧的次板41相对往复运行。

参见图4,所述收集槽21一侧壁还设置有第二液压装置3;所述第二液压装置3包括第二液压缸31;所述第二液压缸31的液压杆沿水平方向连接有一压紧板33;所述第二液压缸31的液压杆靠近压紧板33一侧设置有第一弹性挡板34;所述压紧板33与收集槽21的侧壁平行;一方板5一侧穿过收集槽21侧壁将收集槽21分成上槽51和下收容槽52,另一侧连接有一弹性件53;所述下收容槽52内壁设置有密封板(图中未示出),使收容槽52与方板5闭合时形成密闭空间;所述弹性件53一端固定连接于与一收纳盒54内部;所述收纳盒54罩住位于收集槽21外部的部分方板5;所述方板5另一侧上表面设置有第二弹性挡板35;所述第一弹性挡板34下端与第二弹性挡板35上端部分重合。

其中,所述收容槽52一侧设置有取料口。

其中,所述水面清洁装置还包括用于控制电磁阀121以及电机42启停的控制器(图中未示出)。

本发明的工作原理:

将水面清洁装置置于河道上有垃圾的位置,浮游气囊1开始充气,将整个收集装置2撑起来,离开水面后进气短管12上的电磁阀121关闭停止进气,此时第一液压装置22开始运行,将伸缩板223推至收集槽21四周,同时电机42带动次板41向外展开,当第一液压装置22停止运行时,伸缩板223之间形成一个闭合的矩形,此时浮游气囊1开始放气,收集槽21沉入水中,伸缩板223之间形成一个闭合的矩形漂浮在水面上,矩形框内的垃圾被统一围住,此时第一液压装置22开始反向运行,同时电机42也开始反向操作,使伸缩板223之间以矩形框的形式将区域内的垃圾回收至收集槽21内,此时第一液压装置22和电机42停止运行,接着进气短管12上的电磁阀121开启,浮游气囊1开始充气,使收集槽21被撑起,由于垃圾都被收集至上槽51,且上槽51为网状构成,河水流走,垃圾堆积在上槽51内,此时第二液压装置3开始运行,压紧板33往垃圾一侧挤压,使垃圾压实,同时第一弹性挡板34也跟着往第二弹性挡板35方向移动,当第一弹性挡板34与第二弹性挡板35一侧发生挤压后移动至第二弹性挡板35另一侧时,第二液压装置3开始反向运行,此时第一弹性挡板34对第二弹性挡板35有一定的推力,且由于方板5另一侧连接着弹性件53,因此方板5部分移至收纳盒54内,此时压缩的垃圾通过方板5移动产生的通道掉入收容槽52,当弹性件53达到极限时,第一弹性挡板34再次挤压第二弹性挡板35,使其变形后移至第二弹性挡板35的另一侧,此时由于弹性件53的作用将方板5复位,进行下一次操作,当收容槽52存满后,将垃圾收集。

以上所述仅为本发明的实施例,并非因此限制本发明的专利范围,凡是利用本发明说明书及附图内容所作的等效结构或等效流程变换,或直接或间接运用在其他相关的技术领域,均同理包括在本发明的专利保护范围内。
